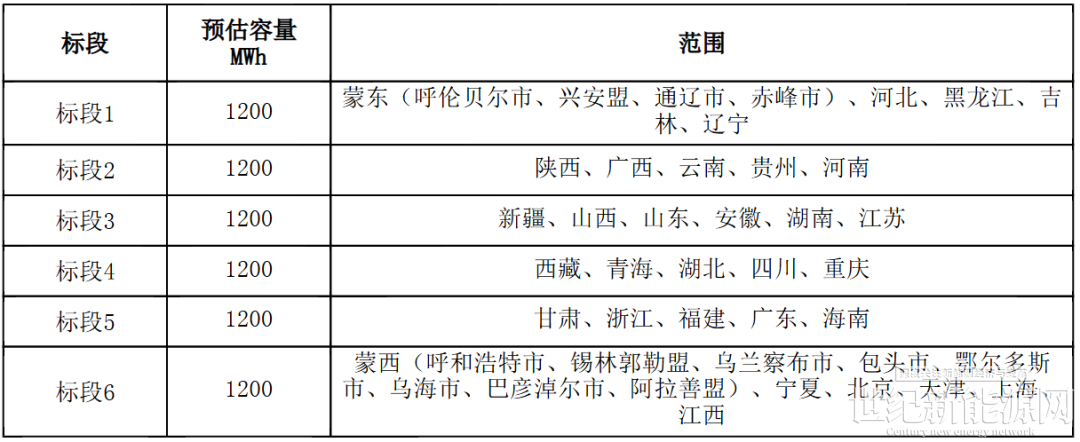

12月12日,中廣核新能源啟動2026年度儲能系統框采,此次框采共分為六個標段,每個標段覆蓋不同區域、預估采購容量1.2GWh,合計總采購需7.2GWh。框架合同的有效期自2026年1月至2027年1月。

招標要求明確,本次招標不限制單個儲能單元的容量,招標方可根據項目容量及自身產品特點,選擇技術性價比最優的產品進行投標;投標方的儲能集成方案在滿足標準規范要求的前提下,盡量減少占地。
值得注意的是,此次招標還分別對投標人的構網型儲能系統和跟網型儲能系統業績提出要求。
構網型儲能方面,近連續3年,應具有不低于單個50MWh的投運業績;且本次投標的方案及設備,至少具有1項不低于20MWh的投標方案投運業績;電池單體至少具有500MWh的投運業績;儲能變流器至少具有20MW的投運業績。跟網型儲能方面,近連續3年,應具有不低于1GWh的儲能系統投運業績,且至少有1項投運業績不低于200MWh。本次投標方案的投運業績及其核心設備的業績要求如下:投標人至少具有1項不低于50MWh的投標方案投運業績;電池單體至少具有500MWh的投運業績;儲能變流器至少具有1GW的投運業績。
投標人必須同時參加六個標段的投標,且相同型號及技術要求的設備在不同標段中,不得出現不相同報價,否則將作廢標處理。每個標段單獨評標,但一家投標單位最多只能中一個標段,不得兼中。當六個標段中N個標段(N≥2)的第一名為同一投標人時,依據該N個標段總中標金額最低的原則確定各標段最終中標人。并且同一標段中,綜合排名靠前的投標人未在本標段或其他標段中被推薦為第一中標候選人,則排名靠后的投標人不得在本標段中推薦為第一中標候選人。除因上述原則調整第一中標候選人外,其余中標候選人仍按綜合排名順序推薦。
原文如下:
